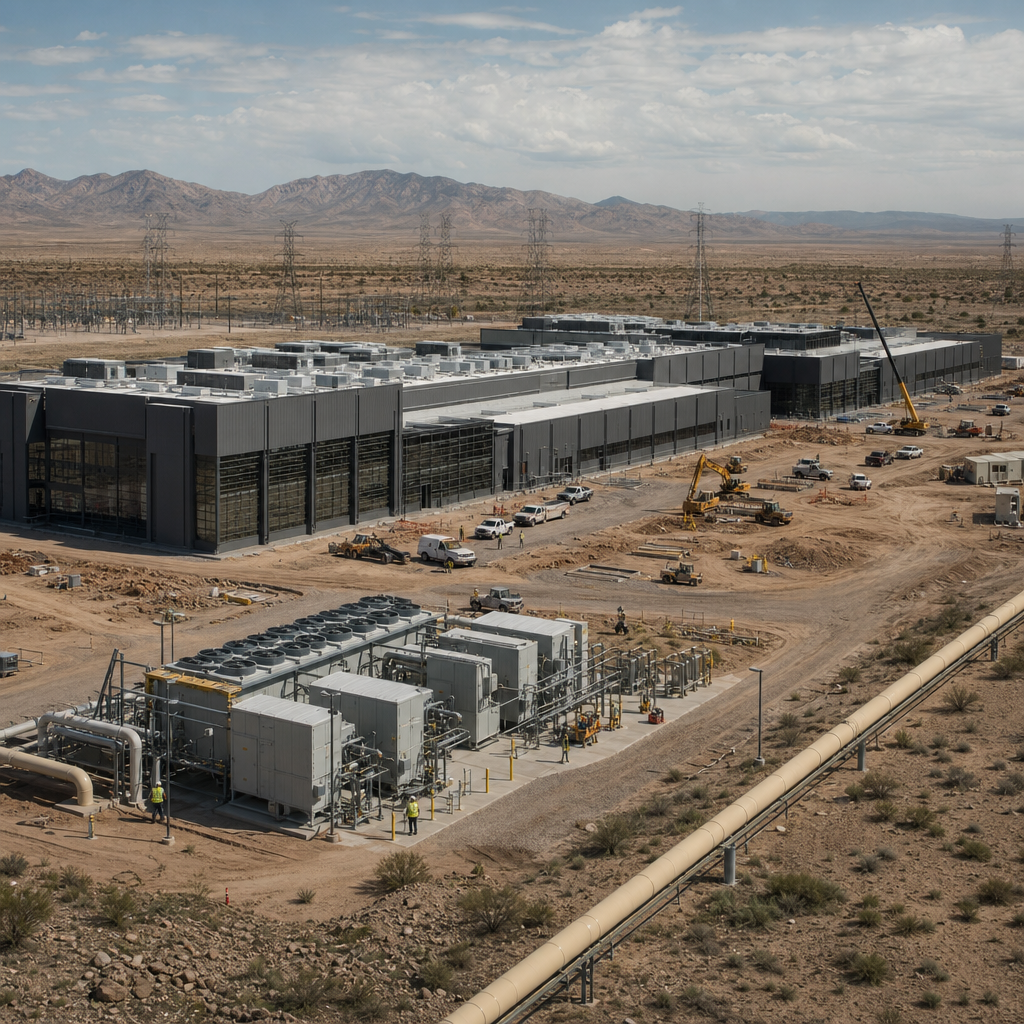

Oracle이 뉴멕시코의 Stargate 데이터센터 캠퍼스인 Project Jupiter 개발사에 force majeure 통지를 보냈다고 Bloomberg가 전했다. 이 조항은 통제할 수 없는 외부 변수로 계약 이행이 어려울 때 의무를 미룰 수 있게 하는 장치다. 보도에 따르면 Oracle은 이 시설의 주요 임차인 지위를 내려놓으려는 것이 아니라, 캠퍼스가 2028년 목표 시점에 가동하지 못할 경우 지급을 늦출 수 있도록 대비한 것이다.
이 프로젝트는 2.45 gigawatts 규모로 설계됐고, Bloom Energy의 가스 기반 연료전지로 운영될 예정이다. 그래서 안정적인 가스 공급이 일정의 핵심 조건이다. 그런데 현장으로 가스를 보내는 Energy Transfer 파이프라인은 규제 당국의 허가 거부가 반복되면서 2027년 2월 1일로 약 6개월 늦춰졌다. 캠퍼스를 구동할 연료전지 시스템의 대기질 허가도 아직 결정되지 않았고, 주 환경부의 판단 시한은 11월 23일이다.
Oracle은 CNBC에 Project Jupiter가 계획된 일정대로 진행 중이며 뉴멕시코 프로젝트에 전념하고 있다고 밝혔다. 통지를 받은 Blue Owl Capital 측도 이 통지가 장기 프로젝트의 재무 약속을 바꾸지는 않는다고 말했다. 이번 사안이 중요한 이유는 AI 인프라 확장이 서버만의 문제가 아니라 전력, 연료 공급, 인허가 같은 기반 설비의 준비 속도에 직접 좌우된다는 점을 보여주기 때문이다.
